Сколько длится стратсессия и как спланировать подготовку без срыва сроков
Длительность стратегической сессии зависит от управленческой задачи, готовности данных и состояния команды. Подготовка идет за 4–6 недель до сессии. После основной встречи обычно проводят отдельную встречу команды, встречу с заказчиком для финализации проекта, а затем запускают трекинг внедрения. Он может длиться от 3 до 12 месяцев — в зависимости от масштаба изменений и потребностей компании.
Стратсессия — это время, когда управленческая команда выбирает 2–3 решения, которые реально сдвинут компанию к цели, и договаривается, как воплотить их в работе. Выбирайте длительность по масштабу задачи, готовности данных, уровню конфликтов и тому, насколько команда готова принимать решения.

Что входит в срок стратегической сессии

При расчете срока стратсессии не стоит смотреть только на дни самой стратегической сессии. Нужно учитывать весь путь: от первой постановки задачи до запуска решений в работу. Длительность сессии — один этап этого цикла. Полный цикл включает подготовку к сессии, проведение, пост-встречи, запуск и сопровождение решений.
От длительности сессии зависит, сколько тем команда успеет разобрать с фиксацией решений, владельцев и сроков. Если времени недостаточно, часть вопросов останется на уровне первых гипотез.
Чем полнее исходные данные, собранные при подготовке, тем точнее решения, которые принимают на сессии. Когда руководители приходят без общей картины по метрикам, проблемам и ограничениям, время основной встречи уходит на выяснение фактов. Вместо выбора решений начинается спор о том, «как все было на самом деле».
Ценность стратегической сессии зависит от того, внедряются ли ее решения. Для этого их нужно встроить в регулярный управленческий ритм.

Длительность сессии и полный цикл — не одно и то же

Период
Что происходит
Что определяет срок
Подготовка к сессии
Формулируется задача, собираются метрики, готовятся материалы
Сложность диагностики, число подразделений, доступность руководителей
Стратегическая сессия
Команда обсуждает ситуацию, выбирает решения, распределяет ответственность
Число тем, участников и глубина разногласий
Запуск внедрения
Решения переводятся в проекты, этапы и контрольные точки
Готовность владельцев и доступность ресурсов
Внедрение решений
Команда реализует изменения и корректирует план
Масштаб изменений, приоритетность и управленческий ритм
Один и тот же формат дает разный полный цикл. В компании с собранными данными решения запускаются быстро. В компании, где каждую цифру приходится перепроверять, подготовка и начало проектов растягиваются.

Сколько дней длится стратегическая сессия

Стратегическая сессия обычно занимает 1–3 дня: конкретная длительность зависит от управленческой задачи, готовности данных и состояния команды. Для одного вопроса может хватить 3–4 часов. Один день нужен, чтобы разобрать приоритеты без выхода в тактику, либо чтобы переложить уже существующую стратегию в конкретный тактический план с ответственными, сроками, KPI, финансовыми показателями и необходимыми ресурсами. Для трансформации с несколькими взаимосвязанными темами потребуется 2–3 дня работы.
Принято считать, что длительная стратсессия подходит всем. Но это верно, только если команда заранее понимает предмет разговора, получила материалы и готова брать обязательства.
Условие работы
Длительность сессии
Когда применимо
Что реально успеть
Ограничение
Один управленческий вопрос
3–4 часа
Нужно принять одно решение или синхронизировать приоритеты
Сверить позиции, выбрать следующий шаг, назначить владельца
Не подходит для глубокой диагностики
Понятная задача и подготовленные данные
1 день
Нужно разобрать и согласовать приоритеты без перехода к детальной тактике, закреплению ролей, KPI, финансовых показателей и ресурсов
Выбрать приоритеты и определить, какие вопросы требуют дальнейшей проработки
Сложные конфликты и тактический план могут остаться неразобранными
Несколько взаимосвязанных тем
2 дня
Нужны диагностика, выбор направлений и разработка тактического плана внедрения
Согласовать решения, владельцев, сроки, KPI, связь с финансовыми показателями, ресурсы, риски и контрольные точки
Требует дисциплины по таймингу и подготовленных материалов
Трансформация или несколько функций
2–3 дня
Нужно проработать взаимозависимые решения и риски внедрения
Договориться о новой логике работы
Участники устают; нужен четкий дизайн работы
Число участников влияет на длительность сессии, потому что позиции нужно представить, обсудить и собрать в общее решение. Чем больше функций вовлечено, тем больше времени потребуется на синхронизацию.
Объем предварительных материалов влияет на длительность сессии: чем полнее и точнее собраны метрики, проблемы и ограничения, тем меньше времени команда тратит на уточнение фактов. Когда ключевые метрики отдела за последние 3 месяца уже собраны, команда обсуждает причины и действия. Если данных нет, время уходит на доклады, уточнения и попытки вспомнить цифры.
Короткий формат решает узкий вопрос, более глубокая стратегическая сессия собирает систему решений. Это две разные задачи.

Как выбрать формат стратегической сессии

Сначала определите, что именно нужно решить: один вопрос, набор приоритетов или большую трансформацию. Формат не должен компенсировать отсутствие цели.

Сравнение форматов

Формат
Длительность сессии
Условия работы
Когда выбирать
Преимущество
Риск
«Спринт»
3–4 часа или 1 день
Работа вокруг одного вопроса
Есть один управленческий вопрос, данные подготовлены
Быстро дает решение и следующий шаг
Сложные причины проблем могут остаться за рамками
«Классика»
1–2 дня
Работа с приоритетами и межфункциональными решениями
Нужно определить приоритеты, согласовать решения между функциями, сформировать проекты
Баланс между глубиной и рабочей нагрузкой руководителей
Без подготовки часть времени уйдет на доклады
«Глубокое погружение»
2–3 дня
Работа со сложной управленческой ситуацией
Нужна трансформация, есть несколько взаимосвязанных тем или серьезные противоречия
Позволяет разобрать системные причины и договориться о новой логике работы
Высокая нагрузка на команду, требуется опытный ведущий
Формат «Спринт» применим, когда задача ограничена. Например, нужно выбрать один стратегический приоритет, назначить владельца межфункционального проекта или снять противоречие по конкретному показателю. Если в «Спринт» пытаются вместить пересборку бизнес-модели, получается совещание с красивым названием.
Формат «Классика» подходит, когда управленческой команде необходимо связать цели, метрики, проблемы подразделений и портфель проектов. Команда последовательно договаривается о фактах, затем — о решениях и ответственности. Это работает, но только если диагностику провели заранее.
Формат «Глубокое погружение» нужен, потому что управленческая ситуация сложна. Несколько функций блокируют друг друга, накопились конфликты, требуется менять процессы или правила взаимодействия.
Если бизнес-модель еще не определена и компания находится в экспериментальном поиске, одной стратегической сессии недостаточно для фиксации долгосрочного курса. Сначала нужно сформулировать гипотезы, определить эксперименты и ритм проверки. Иначе команда обсуждает стратегию там, где пока нужен поиск.
Если в команде много недоверия и взаимных претензий, сначала нужно восстановить контакт между людьми. Стратсессия не лечит разрушенное доверие мгновенно — на ней конфликт, скорее, проявится ярче или вспыхнет с новой силой.

Когда нужна предсессия

Перед стратегической сессией отделы могут представить результаты прямо на основной встрече. Но это отнимает время и энергию, особенно если руководители впервые видят материалы коллег.
Предсессия устроена иначе. Отделы выступают онлайн друг перед другом, а ведущий держит темп, переключает участников и не дает разговору утонуть в деталях. Выступление каждого отдела — до 10 минут.
Предсессия позволяет выявить расхождения в данных и вопросах отделов до основной встречи.
Предсессия сокращает время основной стратегической сессии на передачу контекста. Очные часы остаются для конкретных решений, а не для докладов.

Сколько времени занимает подготовка к стратегической сессии

Подготовка начинается минимум за 4 недели до сессии, синхронизация «Рентгена рутины» — 2 онлайн-встречи по 2 часа с ведущим. Двух–четырех недель обычно хватает, если задача уже понятна, команда доступна, а метрики не нужно собирать через отдельное исследование.
В подготовке две части. Сначала нужно изучить материалы, потом собрать в таблицы ключевые цифры, проблемы и ограничения. На ключевые концепции требуется около 7 часов. Еще около двух часов нужно, чтобы посмотреть, как отделы взаимодействуют друг с другом: где они слышат друг друга, а где уже копятся недоговоренности и обиды. Примерно 4 часа — оценка энергии команды, ее загрузки и устойчивости. Еще около 1 часа требуется на операционку и зрелость процессов.
Две онлайн-встречи с ведущим по 2 часа нужны для сверки понимания, разбора сложностей и корректировки материалов. Ведущий помогает команде увидеть главное, договориться о решениях и не утонуть в операционке. Созвон не заменит самостоятельную работу руководителей между встречами, а она не заменит созвон.
Шаг подготовки
Содержание
Срок или условие
Постановка задачи
Зафиксировать вопрос, результат и границы стратегической сессии
До начала сбора данных
Самостоятельное изучение материалов
Статьи и видео по ключевым концепциям
Около 7 часов на участника
Сбор метрик и проблем
Подготовить данные отделов и общую картину
В течение 4–6 недель подготовки
Первая синхронизация
Уточнить задачу, состав данных и ожидания
2 часа онлайн
Вторая синхронизация
Проверить готовность материалов и дизайн сессии
2 часа онлайн
Финальная сборка
Свести материалы, подтвердить повестку и роли
До даты сессии

Мини-алгоритм подготовки

1. Сформулировать управленческий вопрос, который должна решить стратегическая сессия.
2. Назначить ответственного за сводную таблицу и календарь подготовки.
3. Собрать метрики, проблемы и предложения подразделений.
4. Провести две онлайн-синхронизации с ведущим по 2 часа.
5. Проверить, что каждый участник получил материалы и понимает свою роль.
6. До даты сессии подтвердить состав, повестку, формат и технические условия.
Таблица «Состояние отделов» требует подробно описать ограничения, конфликты и слабые места отдела, поэтому ее часто заполняют в несколько подходов. Ее редко заполняют качественно с первого раза. В идеале такой материал проходит с ведущим в несколько подходов.

Что подготовить до стратегической сессии

Для подготовки к стратегической сессии используют инструменты, которые помогают увидеть финансовую модель компании, рынок, рутину, конфликты между отделами, состояние функций и текущее положение компании. В подготовке хорошо работают несколько инструментов: «Рентген рутины», «Карта конфликтов и ожиданий», «Состояние отделов», а еще отдельная подготовка команды и генерального директора.
Ведущий стратсессии — человек, который держит логику разговора, помогает команде договариваться и переводить выводы в решения. Он организует обсуждение, удерживает логику работы и помогает команде переводить выводы в решения. Он не подменяет собственника и не принимает решения за руководителей.
Управленческая команда — это собственник и руководители, которые обладают полномочиями, ресурсами и ответственностью для реализации решений стратегической сессии.

Порядок подготовки материалов

1. Финансовая модель компании. Подготовить финансовую модель компании на 3 года, чтобы оценить сценарии развития, ограничения и ресурс для стратегических инициатив.
2. Анализ рынка и конкурентов. Разобрать успешные кейсы конкурентов и компаний из смежных отраслей, выделить изменения рынка, угрозы и возможности.
3. Интервью с ключевыми клиентами или партнерами. Собрать обратную связь о ценности продукта, проблемах взаимодействия и ожиданиях от компании.
4. Операционный аудит критических процессов. Выявить основные операционные проблемы, которые замедляют работу, снижают показатели или блокируют развитие.
5. Варианты решений и сценарии. Подготовить для рассмотрения на сессии 2—3 конкретных вопроса и варианты решений, провести финансовое моделирование возможных сценариев развития бизнеса.
6. Ожидаемые результаты и готовность команды. Зафиксировать ожидаемые результаты сессии и провести анализ готовности команды к изменениям.
7. Рентген рутины. Руководители объединяются в пары, договариваются о дате, проводят встречи и высылают результаты ответственному за сводную таблицу. Рентген показывает, на что руководители реально тратят рабочую неделю, где застревают решения и какая операционка забирает время у развития.
8. Конфликты и ожидания. Каждый отдел самостоятельно заполняет общую таблицу.
9. Состояние отделов и метрики. Каждый отдел заполняет единый файл с показателями, проблемами и возможными действиями и направляет его ответственному.
10. Сводный материал. Ответственный объединяет результаты «Рентгена рутины», «Состояния отделов», финансового анализа и других подготовительных блоков в единую картину для сессии.
Таблица по конфликтам и ожиданиям может заполняться автоматизированно, без участия ведущего. Ее передают каждому отделу по единому шаблону. Но автоматизация не делает ответы содержательными сама по себе. Формальная таблица остается формальной, даже если она аккуратно собрана.

Какие данные нужны от подразделений

Отчет по отделам нужен перед сессией, на которой команда будет принимать решения по показателям, проблемам функций или межфункциональным инициативам. Он показывает, какие метрики важны для функции, какие проблемы их снижают и что могло бы устранить препятствия.
Личная подготовка первого лица — снимок текущего состояния компании по метрикам, которые позволяют прогнозировать развитие бизнеса на протяжении 12—36 месяцев. Результат такой подготовки — понимание объективной стратегической емкости компании и возможность принимать обоснованные решения на сессии.
Стратегическая емкость — это ответ на простой вопрос: сколько изменений компания реально способна переварить сейчас, с этими людьми, процессами, деньгами и вниманием руководителей.

Методологии и инструменты

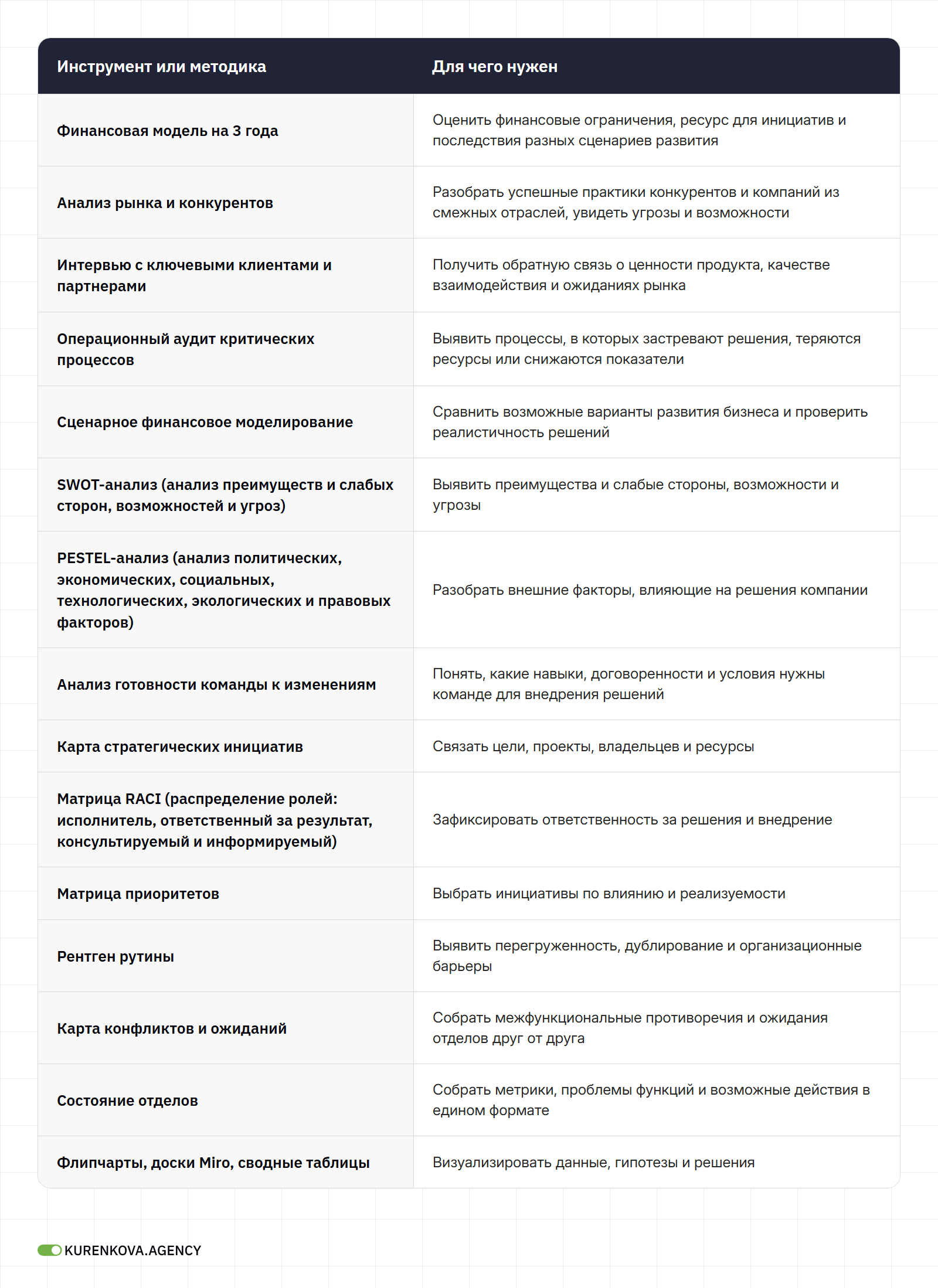

Для подготовки и проведения стратегической сессии инструменты выбирают по задаче:
SWOT-анализ помогает описать поле выбора. RACI нужен, чтобы после выбора не потерять владельца. Финансовая модель показывает, есть ли у решения ресурс. Один инструмент отвечает на вопрос «что происходит», другой — «кто делает». Смешивать их не нужно.

Когда планировать и бронировать дату стратегической сессии

Чтобы спокойно пройти подготовку, дату стратсессии нужно поставить в календарь хотя бы за четыре недели и сразу забронировать время команды на подготовку. До бронирования должны быть подтверждены управленческая задача, состав участников и объем подготовки. Если нужна предсессия, интервью, выезд или площадка, потребуется больший запас времени.
Мало просто поставить дату в календарь. Нужно заранее закрепить подготовку, предсессию, саму стратегическую сессию и первые контрольные встречи по внедрению.
Условие
Как планировать дату
«Спринт» по одной теме
Подтвердить задачу, участников и материалы до бронирования
«Классика»
Забронировать время на проведение и минимум 4–6 недель подготовки
«Глубокое погружение»
Отдельно проверить доступность ключевых участников и ресурс на внедрение
Участники из нескольких регионов
Учесть дорогу, часовые пояса и резервный день на перенос
Москва
Проверить доступность площадки, трафик, сезон деловых мероприятий и календарь топ-команды
Регионы России
Проверить транспортную доступность, разницу во времени и возможность провести предсессию онлайн
В Москве дату обычно определяют два ограничения: свободные даты площадки и плотность календарей руководителей. В регионах к этому добавляются перелеты и часовые пояса, поэтому нужно оставить запас на дорогу и перенос.

Что согласовать до бронирования

  • управленческий вопрос и ожидаемый результат;
  • список участников, которые могут принимать решения;
  • формат «Спринт», «Классика» или «Глубокое погружение»;
  • необходимость предсессии;
  • два часа на каждую из двух онлайн-синхронизаций;
  • формат площадки или технические условия онлайн-работы;
  • даты первых встреч по внедрению.
Блоки на подготовку ставят в календарь как встречи с внешним участником: с датой, длительностью и правом не переносить.

Сколько занимает полный цикл от заявки до внедрения решений

Полный цикл занимает от нескольких недель до нескольких месяцев для управленческих задач, где нужно подготовить данные, провести стратегическую сессию и запустить проекты. Срок зависит от формата стратегической сессии, готовности данных и масштаба изменений. Для формата с подготовкой 4–6 недель первые проекты можно запустить сразу после фиксации решений. Но только если определены владельцы и ресурсы.
Не пытайтесь определить срок внедрения только по датам стратсессии. Главное начинается, когда команда берет проекты в работу и сталкивается с реальностью.
Этап полного цикла
Что происходит
Типовое условие перехода
Заявка и постановка задачи
Формулируется управленческий вопрос
Собственник и ключевые руководители подтвердили результат
Подготовка к сессии
Собираются данные, проходят синхронизации
Материалы пригодны для принятия решений
Стратегическая сессия
Принимаются решения и определяются владельцы
Зафиксированы приоритеты, сроки и ресурсы
Проектирование внедрения
Решения превращаются в план проектов
Есть этапы, риски и контрольные точки
Первые действия
Запускаются проекты и регулярное отслеживание их выполнения
Владельцы начали исполнение
Закрепление изменений
Корректируются процессы и регламенты
Результат подтвержден в работе
Даже самый быстрый ведущий не ускорит изменения, если команда не готова брать на себя проекты и освобождать под них время. Операционка снова затягивает: там все знакомо, срочно и понятно, а стратегические проекты требуют отдельного внимания и энергии.
Короткая сессия помогает быстро стартовать. Запуск — это начало работ по проекту, а внедрение — закрепление новых процессов, правил и управленческого ритма в регулярной работе команды.

Сколько времени занимает внедрение изменений после стратегической сессии

После стратсессии вам нужен отдельный ритм внедрения: регулярно встречаться, корректировать план и разбирать препятствия, пока они не выросли в пожар. Для процессов с несколькими подразделениями регламент целесообразно финализировать после тестирования в работе; его срок определяют по числу участников, рискам и циклу процесса, ориентир — 3–6 месяцев.
Фиксация решений происходит в конце стратегической сессии или сразу после нее. Внедрение начинается не в момент, когда вы разошлись после сессии, а когда по каждому проекту понятно: кто его ведет, что делает первым, какие сроки и ресурсы нужны и где команда будет сверяться по прогрессу.
Этап внедрения
Что требуется
Условие применимости
Запуск проекта
Назначить владельца, определить этапы и ресурсы
Решение переведено в рабочий план
Тестирование пересобранного процесса
Проверить процесс в работе
Регламент финализируют после тестирования в течение 3—6 месяцев
Корректировка плана
Разобрать препятствия и пересмотреть решения
Реальная работа показывает отклонения или нехватку ресурсов
Закрепление изменений
Зафиксировать работающие правила и управленческий ритм
Команда регулярно сопровождает внедрение
Регулярные встречи по развитию нужны, чтобы отклонение стало видно, пока его еще можно отыграть. Если команда собирается только тогда, когда что-то уже горит, о проблеме узнают после того, как срок прошел.
Нужно создать регулярный ритм встреч по развитию отдельно от операционных планерок. На таких встречах команда фиксирует, что движется, что буксует, где нужна помощь и какие решения пора пересмотреть.

Риски срыва сроков и как их снизить

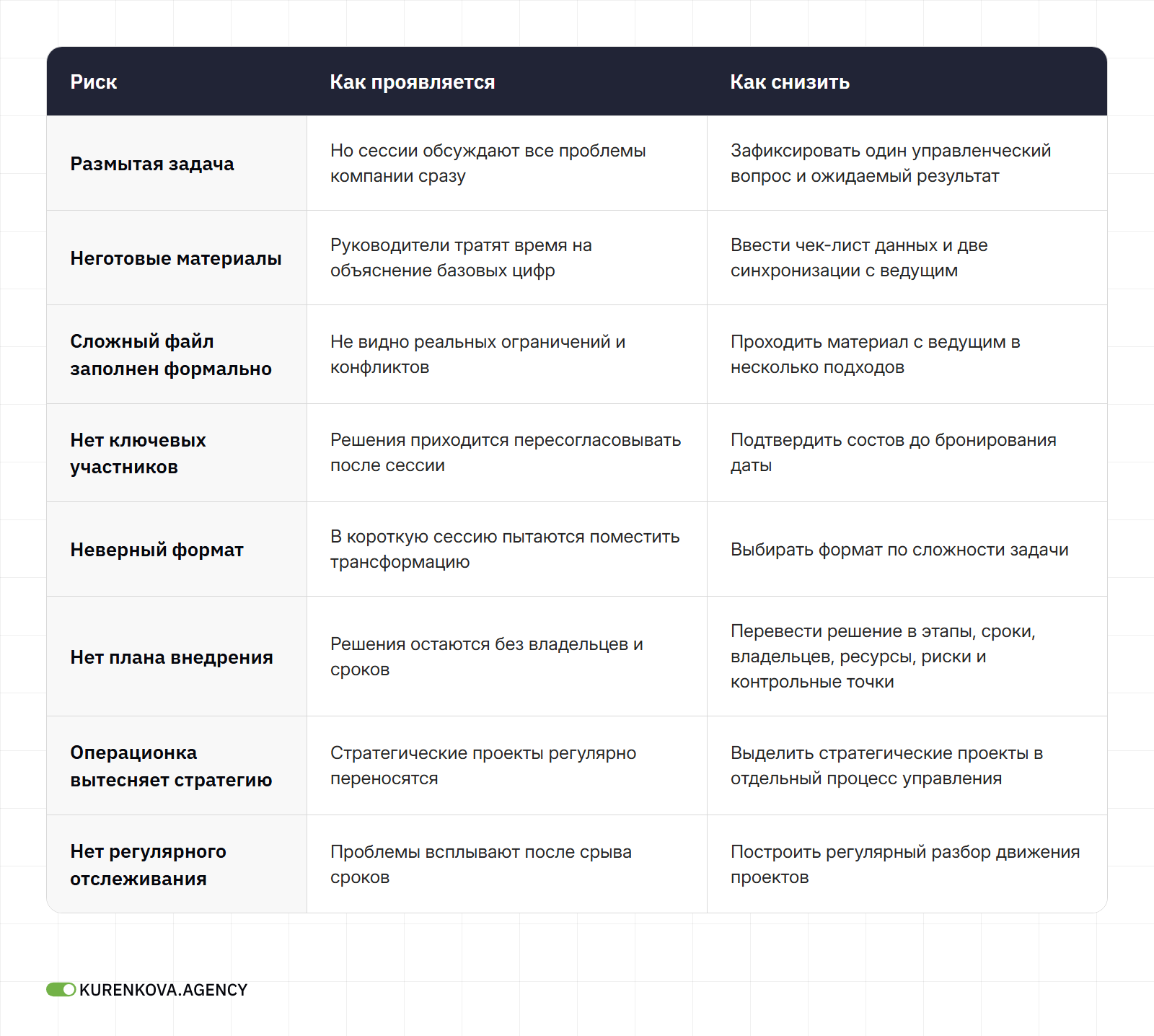

Сроки срываются по восьми распространенным причинам: задача размыта, материалы не готовы, сложный файл заполнен формально, нет ключевых участников, выбран неверный формат, нет плана внедрения, операционка вытесняет стратегию или отсутствует регулярное отслеживание. Часть рисков можно снизить до начала подготовки: уточнить задачу, подтвердить состав участников и проверить готовность материалов.

Где компании ошибаются

Одна из ошибок — вести стратегические задачи тем же способом, что и ежедневную текучку. Операционные задачи требуют быстрого ответа и коротких циклов. Стратегическим задачам нужно защищенное временное окно в календаре, межфункциональная координация и право остановить менее важную работу.
Перед запуском стратегических проектов договоритесь, какие текущие задачи вы остановите, сократите или передадите другим. Иначе изменения воспринимаются как дополнительная нагрузка поверх текущей работы.
Если в календаре нет времени, которое команда реально бережет для стратегии, а все пытаются тащить по десять проектов, стратегия снова уйдет в операционку.

FAQ

Сколько дней должна длиться стратегическая сессия?

Длительность стратегической сессии определяют по управленческой задаче, готовности данных и состоянию команды. Для одного решения может быть достаточно 3–4 часов, а сложная трансформация требует 2–3 дней на диагностику и согласование решений.

Сколько времени занимает подготовка стратегической сессии?

В нашем опыте подготовка часто занимает от четырех недель. Она включает самостоятельную работу руководителей и две онлайн-синхронизации с ведущим при понятной задаче и доступных исходных данных.

За сколько нужно бронировать дату стратегической сессии?

Для формата с двухнедельной подготовкой дату нужно фиксировать минимум за 2–4 недели до сессии, до начала подготовки. Выезд, предсессия, интервью и поиск площадки требуют большего запаса.

Сколько занимает полный цикл от заявки до внедрения решений?

Полный цикл занимает от нескольких недель до нескольких месяцев. Срок зависит от готовности данных, состава команды, сложности решений и того, как организовано сопровождение внедрения.

Сколько времени занимает внедрение изменений в управлении компанией?

Срок внедрения зависит от масштаба перестройки, ресурсов команды и регулярности сопровождения. Пересобранный процесс нужно тестировать в работе 3—6 месяцев до финализации регламента.
07.10.2026
